Криворізька теплоцентраль завершує підготовку до опалювального сезону та відкриває Гарячу лінію

Два котли Криворізької теплоцентралі успішно пройшли гідравлічні випробування, наразі виконуються зварювальні роботи для усунення незначних пошкоджень, а також завершується відновлення теплоізоляції та обмурівки котлів

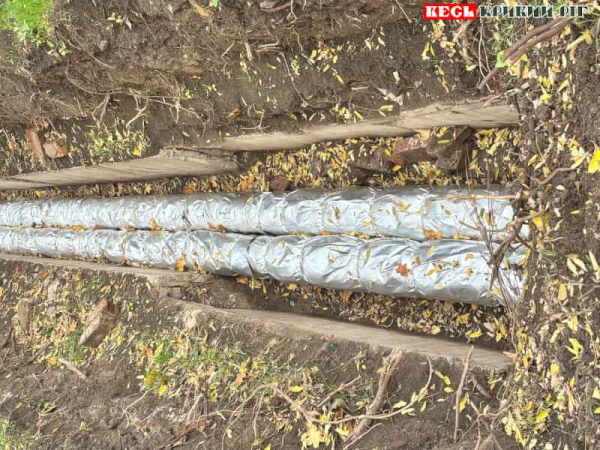

Теплотрасу заізолювали працівники Криворізької теплоцентралі

Крім того, за минулий тиждень на дільницях Криворізької теплоцентралі завершено такі роботи:

— Теплотраса №8: замінено трубопровід діаметром 630 мм, довжиною 1200 метрів;
— Теплотраса №6: замінено два відрізки трубопроводу діаметром 530 мм, довжиною 400 та 350 метрів.

На цьому тижні залучено до робіт 79 бригад — власні сили, підрозділи Групи Нафтогаз та підрядні організації. Роботи продовжуються.

З 20-го жовтня 2025 року відновлює роботу «гаряча лінія» Криворізької теплоцентралі
Графік: з 8:00 до 20:00
Номер: +38 (067) 566-96-86.
